Ông Nguyễn Quang Huy, Chánh Thanh tra thành phố Huế, đã có thông báo kết luận thanh tra về việc chấp hành quy định pháp luật trong công tác quản lý đầu tư xây dựng đối với dự án Nhà khách Tỉnh ủy Thừa Thiên Huế (nay là Thành ủy Huế).

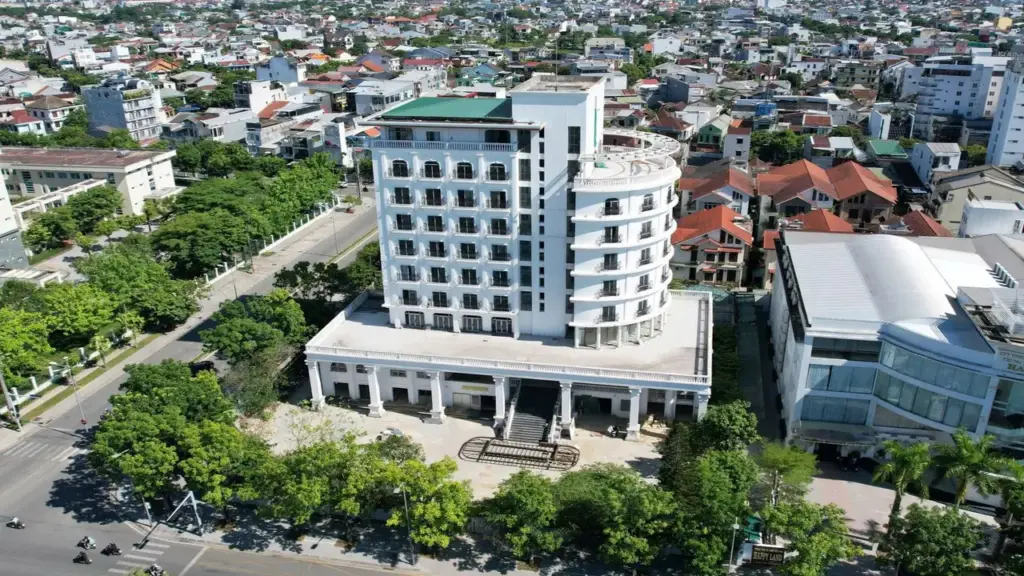

Dự án được phê duyệt năm 2020, điều chỉnh năm 2021 với tổng mức đầu tư 49,5 tỷ đồng. Nhà khách này được nâng cấp, cải tạo, sửa chữa từ cơ sở nhà, đất số 22 Tố Hữu, phường Vỹ Dạ – từng là trụ sở của Công ty xổ số kiến thiết Thừa Thiên Huế trước đây.
Chủ đầu tư dự án nêu trên là Văn phòng Tỉnh ủy Thừa Thiên Huế (nay là Văn phòng Thành ủy Huế). Cơ quan này đã ủy thác cho Ban Quản lý dự án đầu tư xây dựng và phát triển đô thị thành phố Huế quản lý giúp công trình.
Công trình khởi công tháng 5/2022, theo kế hoạch sẽ hoàn thành vào cuối năm 2023. Tuy nhiên, tính đến thời điểm thanh tra, dự án chưa hoàn thiện, chậm tiến độ kéo dài và phải tạm dừng thi công. Lũy kế vốn đã bố trí cho dự án đến nay là gần 22,5 tỷ đồng, giải ngân đạt hơn 22 tỷ đồng.
Thanh tra thành phố Huế xác định, trong quá trình thi công dự án, đơn vị được ủy thác quản lý công trình, chủ đầu tư, nhà thầu và các đơn vị tư vấn đã để xảy ra hàng loạt vi phạm, thiếu sót.
Các đơn vị tư vấn đã lập 4 bộ hồ sơ liên quan dự án và đều thể hiện có căn cứ vào bản vẽ hoàn công của trụ sở Công ty xổ số kiến thiết Thừa Thiên Huế trước đây. Tuy nhiên khi kiểm tra thực tế, cơ quan thanh tra nhận thấy các đơn vị đã không căn cứ vào tài liệu này để lập hồ sơ. Các đơn vị còn lập báo cáo kiểm định chất lượng hiện trạng công trình trước khi ký hợp đồng và chưa có chủ trương cho nghiên cứu lập dự án đầu tư.
Cơ quan thanh tra xác định, đơn vị được ủy thác quản lý cũng có nhiều thiếu sót trong việc tham mưu cho chủ đầu tư, lập hồ sơ thương thảo hợp đồng không đúng quy định.
Chủ đầu tư trực tiếp ký phụ lục hợp đồng với nhà thầu phụ không đúng quy định của Luật Đấu thầu 2013. Chủ đầu tư đồng ý điều chỉnh giảm giá trị bảo đảm thực hiện hợp đồng, cho nhà thầu chính giao phần việc còn lại cho nhà thầu phụ tiếp tục thực hiện là không đúng quy định.
Theo Chánh Thanh tra thành phố Huế, chủ đầu tư cũng chậm thu hồi tiền tạm ứng của nhà thầu, nghiệm thu một số hạng mục không chính xác dẫn đến phải thu hồi giá trị thanh toán vượt. Một số hạng mục thi công không đúng hồ sơ thiết kế được phê duyệt,…
Cơ quan thanh tra xác định nguyên nhân chủ quan dẫn đến hàng loạt vi phạm là do đơn vị quản lý dự án, các đơn vị tư vấn thiếu trách nhiệm trong việc tham mưu hoàn thiện hồ sơ pháp lý. Chủ đầu tư thiếu kinh nghiệm trong quản lý dự án đầu tư xây dựng. Đặc biệt, nhà thầu chính là Công ty Thiên Phát Thịnh không còn đủ năng lực để tiếp tục thực hiện hợp đồng.
Từ những sai phạm nêu trên, Chánh Thanh tra thành phố Huế kiến nghị Ban Thường vụ Thành ủy chỉ đạo kiểm tra, xem xét trách nhiệm và có hình thức xử lý phù hợp đối với các tổ chức, cá nhân liên quan.
Thanh tra thành phố Huế cũng đề nghị nghiên cứu thay đổi chủ đầu tư (Văn phòng Thành ủy Huế), giao cho một đơn vị chuyên ngành để tiếp tục triển khai dự án sau khi đánh giá lại hiệu quả công trình. Đồng thời, cơ quan chức năng yêu cầu các sở, ngành liên quan thực hiện thủ tục xử phạt vi phạm hành chính đối với các tổ chức vi phạm trong lĩnh vực đầu tư và xây dựng.
Tối 14.4, trao đổi với PV Thanh Niên, bà Ngô Thị Sâm, Chủ tịch UBND xã Đăk Tô (Quảng Ngãi) xác nhận, trên địa bàn vừa xảy ra vụ tai nạn giao thông khi một xe khách mất lái, lao xuống mương nước ven đường.
"Thời điểm xảy ra tai nạn, khu vực có mưa lớn, mặt đường trơn trượt. Đây có thể là nguyên nhân khiến tài xế mất lái", bà Sâm cho biết thêm.
Theo thông tin ban đầu, khoảng 18 giờ 30 cùng ngày, xe khách mang biển kiểm soát 47H-048.86 lưu thông trên quốc lộ 14 theo hướng từ Đắk Lắk đi Đà Nẵng. Khi đến đoạn qua thôn 1 (xã Đăk Tô), phương tiện bất ngờ mất lái, tông vào lan can bên đường.
Cú va chạm mạnh khiến xe lao xuống mương thoát nước trước khu vực cổng UBND xã Diên Bình (cũ), nay thuộc xã Đăk Tô và lật nghiêng.
Thời điểm xảy ra tai nạn, trên xe có 9 hành khách. Rất may, tất cả đều kịp thời thoát ra ngoài, không có thương vong.
Ngay sau khi sự việc xảy ra, đơn vị vận tải đã điều động phương tiện khác đến hiện trường để đón các hành khách tiếp tục hành trình.
Nhận được tin báo, lực lượng Cảnh sát giao thông Công an tỉnh Quảng Ngãi phối hợp Công an xã Đăk Tô nhanh chóng có mặt tại hiện trường, tổ chức cứu hộ, phân luồng giao thông, đảm bảo an toàn cho các phương tiện qua khu vực.
Nguyên nhân vụ tai nạn đang được cơ quan chức năng tiếp tục điều tra, làm rõ.
Khoảng 10 giờ 15 ngày 11.5, người dân bất ngờ phát hiện khói bốc ra từ bên trong nhà hàng Volume Club trên đường Phú Mỹ (P.Từ Liêm, Hà Nội). Ít phút sau, một số người bên trong chạy ra ngoài hô hoán cháy, khói đen nhanh chóng bao trùm tòa nhà và bốc cao cả trăm mét cùng nhiều tiếng nổ nhỏ phát ra liên tiếp.
Nhận được tin báo, Phòng Cảnh sát PCCC-CNCH Công an TP.Hà Nội điều hơn 10 xe chữa cháy cùng hàng chục cán bộ, chiến sĩ tới hiện trường triển khai công tác dập lửa và cứu nạn, cứu hộ.
Lực lượng chức năng vẫn đang nỗ lực khống chế đám cháy
ẢNH: NAM PHONG
Nhà hàng này nằm ở khu vực đông dân cư, cách đường Lê Đức Thọ khoảng 200 - 300 m. Tại hiện trường lực lượng chức năng phong tỏa khu vực xung quanh để phục vụ công tác chữa cháy. Đồng thời tổ chức tìm kiếm những người có thể còn mắc kẹt bên trong nhà hàng.
Đến khoảng gần 12 giờ trưa, công tác chữa cháy vẫn tiếp tục được triển khai.
Ngày 18.5, UBND tỉnh Lâm Đồng ban hành văn bản chỉ đạo các giải pháp triển khai nguồn vốn đầu tư công năm 2026. Đáng chú ý, Chủ tịch UBND tỉnh Lâm Đồng Hồ Văn Mười nghiêm khắc phê bình 10 chủ tịch UBND xã, phường có kế hoạch vốn lớn nhưng chưa giải ngân vốn đầu tư công được đồng nào.
Theo kết quả giải ngân vốn đầu tư công đến giữa tháng 5.2026, nhiều địa phương được giao nguồn vốn hàng chục tỉ đồng nhưng tỉ lệ giải ngân vẫn bằng 0.
Văn bản do Chủ tịch UBND tỉnh Lâm Đồng Hồ Văn Mười ký nêu rõ, phường Phú Thủy là địa phương được giao vốn cao nhất, hơn 19,5 tỉ đồng nhưng đến nay "chưa giải ngân một đồng nào". Tiếp theo là phường Bắc Gia Nghĩa hơn 16,9 tỉ đồng; phường Phước Hội hơn 16,4 tỉ đồng; phường Mũi Né 16,2 tỉ đồng; phường Hàm Thắng hơn 15,8 tỉ đồng; phường Xuân Trường - Đà Lạt 15,7 tỉ đồng; xã Đức Lập hơn 15,6 tỉ đồng; phường Tiến Thành 15,5 tỉ đồng; xã Tân Hội 15,1 tỉ đồng và xã Krông Nô 14,2 tỉ đồng. Tất cả địa phương này đều có tỷ lệ giải ngân vốn đầu tư công bằng 0.
Đáng chú ý, trong 10 xã, phường bị phê bình có 5 đơn vị thuộc địa bàn tỉnh Bình Thuận trước đây.
Không chỉ cấp xã, phường, Chủ tịch UBND tỉnh Lâm Đồng cũng phê bình 5 giám đốc ban quản lý dự án có kết quả giải ngân thấp nhất toàn tỉnh.
Cụ thể, Ban Quản lý dự án đầu tư xây dựng số 1 mới giải ngân đạt 2,7%; Ban Quản lý dự án đầu tư xây dựng khu vực Hàm Tân đạt 0,96%; Ban Quản lý dự án đầu tư xây dựng khu vực Tánh Linh chưa giải ngân; Ban Quản lý dự án đầu tư xây dựng khu vực Đắk Mil đạt 2,81%; Ban Quản lý dự án đầu tư xây dựng khu vực Đắk R'lấp đạt 3,29%.
Chủ tịch UBND tỉnh Lâm Đồng yêu cầu 10 chủ tịch UBND xã, phường cùng 5 giám đốc ban quản lý dự án khẩn trương kiểm điểm trách nhiệm, báo cáo kết quả về UBND tỉnh. Đồng thời, các đơn vị phải làm rõ nguyên nhân chậm giải ngân vốn đầu tư công, xây dựng kế hoạch và giải pháp khắc phục trong thời gian tới.
UBND tỉnh cũng yêu cầu các sở, ngành, địa phương và chủ đầu tư tiếp tục thực hiện nghiêm chỉ đạo của Chính phủ và của tỉnh về thúc đẩy giải ngân vốn đầu tư công. Người đứng đầu các cơ quan, đơn vị phải xác định đây là nhiệm vụ chính trị trọng tâm, ưu tiên hàng đầu trong năm 2026, tập trung chỉ đạo quyết liệt để tạo chuyển biến rõ nét, góp phần thực hiện mục tiêu tăng trưởng 2 con số.
UBND tỉnh Lâm Đồng nhấn mạnh, trường hợp không hoàn thành nhiệm vụ giải ngân sẽ bị xử lý theo quy định pháp luật.
Bên cạnh đó, Chủ tịch UBND tỉnh giao Sở Tài chính theo dõi sát tình hình, tham mưu các giải pháp điều hành linh hoạt, đột phá nhằm bảo đảm mục tiêu giải ngân vốn đầu tư công năm 2026 đạt 100%.
