“Xây xong móng, chuẩn bị lắp trụ thì người dân dựng rào, treo bảng đất tranh chấp, không cho thi công”, ông Nguyễn Xuân Trường, Chỉ huy trưởng dự án đường dây 110 kV Phú Quốc – Nam Phú Quốc, triển khai phục vụ Hội nghị cấp cao APEC sẽ diễn ra vào năm tới, nói.
Dự án có 79 vị trí trụ, hiện còn 7 vị trí chưa được bàn giao, thậm chí bị tái chiếm. Tại trụ 60 (khu phố Suối Lớn), mặt bằng đã bàn giao cuối năm ngoái, nhà thầu hoàn tất phần móng. Tuy nhiên, khi chuyển sang lắp dựng cột, một hộ dân dựng rào tôn bao quanh, chặn lối vào với lý do ảnh hưởng đường đi của khu đất phía sau.
“Chúng tôi bị kẹt giữa nhiều áp lực”, ông Trường nói, cho biết tiến độ gấp trong khi nhân lực hạn chế, đơn vị còn phải bố trí người trông coi vật tư trị giá hơn hai tỷ đồng.
Không chỉ dự án này, ba công trình điện phục vụ APEC vẫn chưa hoàn tất mặt bằng, dù kế hoạch đóng điện vào tháng 11. Đến giữa tháng 4, trạm biến áp 220 kV còn 3 hộ chưa bàn giao; tuyến 110 kV Phú Quốc – Bắc Phú Quốc còn 43/75 vị trí trụ chưa triển khai. Ngoài ra, 24 vị trí vướng thủ tục chuyển mục đích sử dụng đất rừng, trong khi mùa khô thi công chỉ còn chưa đầy hai tháng.
Theo Tổng công ty Điện lực miền Nam, việc chậm bàn giao chủ yếu do tuyến kéo dài, ảnh hưởng nhiều hộ dân, khối lượng đo đạc lớn. Giá bồi thường tại một số khu vực thấp hơn thị trường khiến người dân chưa đồng thuận, phát sinh khiếu nại kéo dài.
Ngoài ra, biến động đất đai, thay đổi thủ tục cũng gây khó cho quản lý. Một số thửa đất chuyển nhượng nhiều lần, khó xác định chủ sử dụng. Với các trường hợp cản trở thi công, việc cưỡng chế không thể thực hiện ngay do phải qua nhiều bước như vận động, đối thoại, hoàn thiện hồ sơ pháp lý.

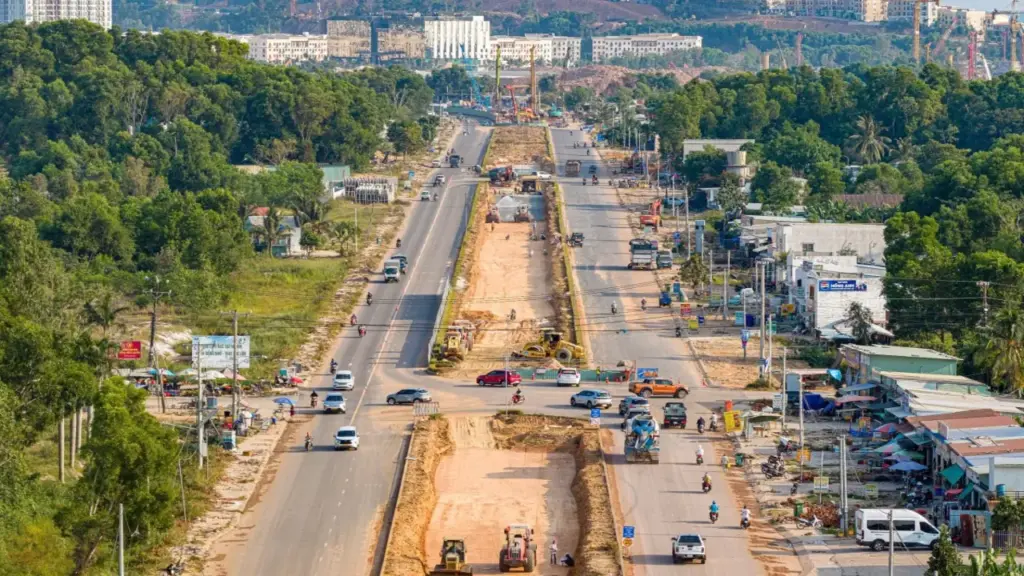

Mặt bằng cũng là điểm nghẽn tại nhiều dự án trọng điểm khác. Tuyến ĐT975 (quy mô 10 làn xe) kết nối sân bay Phú Quốc với trung tâm hội nghị APEC còn vướng khoảng 4 km, trong đó 2,5 km chưa bàn giao, cùng 15 công trình vi phạm chưa xử lý.
Ở nhóm dự án đô thị, khu đô thị hỗn hợp Bãi Đất Đỏ mới đạt hơn 46% mặt bằng sạch (gần 42 ha trên tổng hơn 88 ha), chưa đáp ứng yêu cầu triển khai đồng bộ.
Ông Nguyễn Tiến Hợp, Giám đốc các dự án BT của Sun Group, cho biết sau khoảng 6 tháng thi công, nhiều hạng mục tuyến ĐT975 không thể triển khai đồng loạt do vướng mặt bằng, ảnh hưởng tiến độ dự án khẩn cấp.
Theo ông Hợp, thiếu mặt bằng khiến thi công bị chia cắt, không thể triển khai liên tục; có đoạn đã đào nhưng không có vị trí đắp do khu vực liền kề chưa bàn giao, làm giảm hiệu quả máy móc và tăng chi phí. Dự án đặt mục tiêu hoàn thành trước 30/4 năm sau, song nguy cơ chậm tiến độ nếu vướng mắc không sớm tháo gỡ.
Để phục vụ APEC 2027, tỉnh An Giang triển khai 21 dự án, trong đó 16 dự án cần giải phóng mặt bằng với tổng diện tích khoảng 1.050 ha. Diện tích thu hồi hơn 912 ha, ảnh hưởng gần 4.000 hộ dân; khoảng 2.906 hộ đủ điều kiện bố trí tái định cư.
Ông Trần Minh Khoa, Chủ tịch UBND đặc khu Phú Quốc, cho biết khó khăn lớn nhất hiện nay là chính sách tái định cư do nhiều người xây nhà trên đất nông nghiệp. Đây cũng là thực trạng tồn tại rất nhiều năm ở địa phương. Theo quy định những trường hợp này không có chính sách tái định cư. Nếu di dời, giải tỏa người dân sẽ không còn chỗ ở.
“Hơn 1.000 hộ rơi vào trường hợp này, đây là bài toán rất khó”, ông Khoa nói, cho biết thêm hiện quỹ đất chỉ đáp ứng khoảng 100 suất tạm cư, trong khi các khu tái định cư đang xây dựng.
Phú Quốc kiến nghị cấp thẩm quyền xem xét cơ chế tái định cư cho nhóm này, đồng thời vận động nhà đầu tư hỗ trợ kinh phí để người dân sớm bàn giao mặt bằng. Về lâu dài, địa phương đề xuất phát triển nhà ở xã hội cho người thu nhập thấp.
Bên cạnh đó, chính quyền cũng tăng cường vận động, đối thoại trực tiếp với từng hộ dân nhằm tháo gỡ vướng mắc. Đồng thời, các xung đột hạ tầng như điện, viễn thông, cấp nước cũng đang được địa phương phối hợp xử lý, dự kiến sớm hoàn tất. “Chúng tôi đang cố gắng để làm sao đảm bảo tiến độ, hạn chế ảnh hưởng đến nhà thầu”, ông Khoa nói.
Trung tâm Dự báo khí tượng thủy văn quốc gia cho biết hôm nay 15-4, thời tiết Nghệ An đến TP Huế ngày nắng nóng gay gắt, có nơi đặc biệt gay gắt. Chiều tối và đêm mưa rào và dông vài nơi.
Trong công văn gửi các bộ ngành, UBND tỉnh thành tối 10/4, Bộ Nội vụ cho biết gần đây có thông tin công chức, viên chức, lao động có thể được nghỉ liên tục nhiều ngày dịp giỗ Tổ Hùng Vương và 30/4-1/5 thông qua hoán đổi ngày làm việc với nghỉ hàng tuần.
Bộ Nội vụ khẳng định lịch nghỉ được thực hiện theo quy định của Bộ Luật lao động. Theo đó, giỗ Tổ Hùng Vương nghỉ một ngày và dịp 30/4-1/5 nghỉ hai ngày. Giữa các kỳ nghỉ lễ là hai ngày làm việc 28-29/4, công chức, viên chức làm việc bình thường.
Đây là lần thứ hai Bộ Nội vụ lên tiếng về việc không có chủ trương hoán đổi ngày nghỉ lễ mà thực hiện theo thông báo từ cuối năm 2025.
Tổng liên đoàn Lao động Việt Nam chiều qua công bố khảo sát trực tuyến về phương án hoán đổi ngày nghỉ lễ với hơn 70.000 lao động. Khoảng 35% người tham gia lựa chọn chuyển ngày nghỉ bù từ 27/4 sang 29/4 để được nghỉ 5 ngày liên tục. Khoảng 28% chọn hoán đổi sang 2/5 để làm việc 6 ngày trong tuần và nghỉ 4 ngày liền; 28% không muốn hoán đổi và giữ nguyên nghỉ ngày 27/4; khoảng 9% có ý kiến khác.
Khảo sát nhằm đo lường mong muốn của lao động về việc hoán đổi nghỉ lễ. Theo luật định, nếu ngày nghỉ hàng tuần trùng với ngày lễ, Tết thì người lao động được nghỉ bù vào ngày làm việc kế tiếp. Công đoàn Việt Nam không đề xuất chính thức về hoán đổi, song kiến nghị cần cách tiếp cận linh hoạt hơn để hài hòa giữa quy định pháp luật và nhu cầu thực tế của người lao động.
Năm nay, giỗ Tổ Hùng Vương (10/3 âm lịch) rơi vào chủ nhật 26/4 nên người lao động được nghỉ bù thứ hai 27/4. Người có chế độ nghỉ hai ngày cuối tuần sẽ được nghỉ 3 ngày liên tục từ 25 đến 27/4, còn người nghỉ chủ nhật sẽ nghỉ 2 ngày 26-27/4.
Với kỳ nghỉ 30/4-1/5, người nghỉ 2 ngày cuối tuần sẽ được nghỉ 4 ngày liên tục từ 30/4 đến hết 3/5, trong khi người nghỉ chủ nhật chỉ nghỉ 2 ngày 30/4 và 1/5.
Theo quy định, người lao động làm việc vào ngày nghỉ hàng tuần được trả ít nhất 200% lương; nếu làm vào ngày nghỉ trùng dịp lễ, mức lương tối thiểu là 300%.
Khoảng 13h, xe chạy theo hướng từ Nha Trang đi sân bay quốc tế Cam Ranh. Khi đến khu vực gần resort Diamond Bay, phường Nam Nha Trang, ôtô bất ngờ lao vào dải phân cách, lật úp nằm ở làn đường đối diện, khói bốc lên từ phần cabin.
Người dân gần hiện trường nghe tiếng động lớn chạy ra hỗ trợ đưa những người mắc kẹt ra ngoài, đồng thời dùng bình chữa cháy dập lửa. Ba người trên xe bị xây xước nhẹ.
Anh Trung, sống gần khu vực, cho biết trước lúc xảy ra va chạm có xe máy chở hai người từ trong ngõ lao nhanh ra cắt ngang đầu xe. Tài xế sau đó đánh lái tránh và xảy ra sự cố.
Lực lượng chức năng có mặt sau đó để xử lý hiện trường, điều tiết giao thông tránh ùn tắc.
