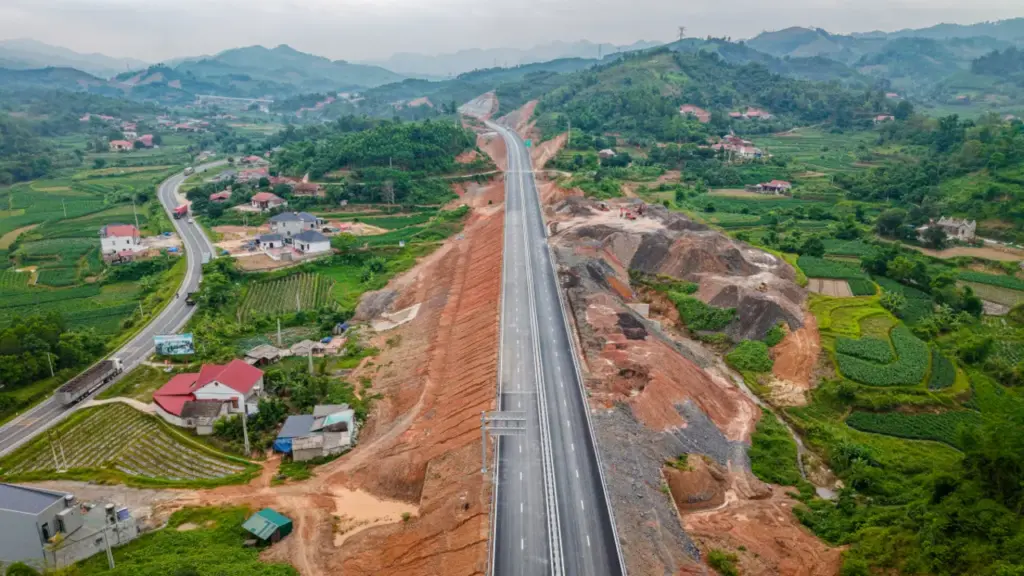

Dự án cao tốc Hữu Nghị – Chi Lăng là đoạn đầu của tuyến cao tốc Bắc Nam phía đông, dài 60 km, đi qua 7 xã, phường của tỉnh Lạng Sơn. Dự án được đầu tư theo hình thức PPP, tổng vốn 11.029 tỷ đồng, khởi công tháng 4/2024.
Theo kế hoạch, đến ngày 19/5 dự án sẽ hoàn thành đoạn 27 km từ điểm cuối cao tốc Bắc Giang – Lạng Sơn đến nút giao IC03, kết nối quốc lộ 4B ở ngoại vi TP Lạng Sơn cũ, vượt tiến độ 7 tháng so với hợp đồng. Cao tốc mới chạy gần như song song với quốc lộ 1.
Dự án cao tốc Hữu Nghị – Chi Lăng là đoạn đầu của tuyến cao tốc Bắc Nam phía đông, dài 60 km, đi qua 7 xã, phường của tỉnh Lạng Sơn. Dự án được đầu tư theo hình thức PPP, tổng vốn 11.029 tỷ đồng, khởi công tháng 4/2024.
Theo kế hoạch, đến ngày 19/5 dự án sẽ hoàn thành đoạn 27 km từ điểm cuối cao tốc Bắc Giang – Lạng Sơn đến nút giao IC03, kết nối quốc lộ 4B ở ngoại vi TP Lạng Sơn cũ, vượt tiến độ 7 tháng so với hợp đồng. Cao tốc mới chạy gần như song song với quốc lộ 1.
Cao tốc được đầu tư 4 làn xe, nền đường 17 m ở giai đoạn đầu. Giai đoạn hoàn chỉnh, dự án sẽ được nâng lên 6 làn xe, rộng 32 m.
Toàn bộ dự án sẽ hoàn thành vào ngày 30/9, vượt tiến độ 3 tháng so với kế hoạch ban đầu.
Cao tốc được đầu tư 4 làn xe, nền đường 17 m ở giai đoạn đầu. Giai đoạn hoàn chỉnh, dự án sẽ được nâng lên 6 làn xe, rộng 32 m.
Toàn bộ dự án sẽ hoàn thành vào ngày 30/9, vượt tiến độ 3 tháng so với kế hoạch ban đầu.
Tuyến cao tốc có 38 cầu, trong đó cụm cầu từ Km41+450 đến Km42+825 đi qua xã Nhân Lý là một trong những hạng mục trọng điểm.
Dài hơn một km, cụm cầu chạy song song với tuyến đường sắt Hà Nội – Đồng Đăng hiện hữu, việc thi công đòi hỏi kỹ thuật cao và tổ chức chặt chẽ. Sau 24 tháng, bản mặt cầu đã được hoàn thiện.
Tuyến cao tốc có 38 cầu, trong đó cụm cầu từ Km41+450 đến Km42+825 đi qua xã Nhân Lý là một trong những hạng mục trọng điểm.
Dài hơn một km, cụm cầu chạy song song với tuyến đường sắt Hà Nội – Đồng Đăng hiện hữu, việc thi công đòi hỏi kỹ thuật cao và tổ chức chặt chẽ. Sau 24 tháng, bản mặt cầu đã được hoàn thiện.
Tuyến cao tốc có 38 cầu, trong đó cụm cầu từ Km41+450 đến Km42+825 đi qua xã Nhân Lý là một trong những hạng mục trọng điểm.
Dài hơn một km, cụm cầu chạy song song với tuyến đường sắt Hà Nội – Đồng Đăng hiện hữu, việc thi công đòi hỏi kỹ thuật cao và tổ chức chặt chẽ. Sau 24 tháng, bản mặt cầu đã được hoàn thiện.
Tận dụng thời tiết thuận lợi, các mũi thi công được triển khai liên tục để hoàn thiện những hạng mục cuối. Các nhà thầu huy động khoảng 2.600 lao động, 1.200 thiết bị, tổ chức 130 mũi thi công đồng loạt. Đến nay, giá trị thực hiện đạt hơn 5.587/7.795 tỷ đồng, tương đương 71% giá trị hợp đồng điều chỉnh.
Tận dụng thời tiết thuận lợi, các mũi thi công được triển khai liên tục để hoàn thiện những hạng mục cuối. Các nhà thầu huy động khoảng 2.600 lao động, 1.200 thiết bị, tổ chức 130 mũi thi công đồng loạt. Đến nay, giá trị thực hiện đạt hơn 5.587/7.795 tỷ đồng, tương đương 71% giá trị hợp đồng điều chỉnh.
Trên các đoạn tuyến khác, nhiều hạng mục cũng đang bước vào giai đoạn hoàn thiện. Tại Km43, công nhân đang trải thảm lớp polymer và lắp đặt hệ thống hộ lan tôn sóng.
Trên các đoạn tuyến khác, nhiều hạng mục cũng đang bước vào giai đoạn hoàn thiện. Tại Km43, công nhân đang trải thảm lớp polymer và lắp đặt hệ thống hộ lan tôn sóng.
Trong khi đó, tại khu vực Km44, các tổ đội công nhân tập trung lắp đặt dải phân cách, sơn vạch kẻ đường, từng bước hoàn thiện hệ thống biển báo an toàn giao thông.
Trong khi đó, tại khu vực Km44, các tổ đội công nhân tập trung lắp đặt dải phân cách, sơn vạch kẻ đường, từng bước hoàn thiện hệ thống biển báo an toàn giao thông.
Trên tuyến, hệ thống báo hiệu giao thông tạm thời được lắp đặt đầy đủ, bao gồm biển báo tốc độ, biển chỉ dẫn phân luồng, biển hạn chế tốc độ tại các điểm vào ra. Hệ thống rào chắn mềm được bố trí tại các vị trí công trình đang hoàn thiện.
Trên tuyến, hệ thống báo hiệu giao thông tạm thời được lắp đặt đầy đủ, bao gồm biển báo tốc độ, biển chỉ dẫn phân luồng, biển hạn chế tốc độ tại các điểm vào ra. Hệ thống rào chắn mềm được bố trí tại các vị trí công trình đang hoàn thiện.
Cọc tiêu giao thông phản quang cũng được lắp đặt trên tuyến cao tốc này.
Ông Trần Văn Chuân, Phó giám đốc Ban quản lý dự án Hữu Nghị – Chi Lăng, cho biết đội ngũ kỹ sư và công nhân đang tranh thủ thời tiết khô ráo để thi công. “Từ nay đến 19/5, chúng tôi quyết tâm bứt tốc thi công, tranh thủ làm ngày, làm đêm để hoàn thành”, ông Chuân nói.
Cọc tiêu giao thông phản quang cũng được lắp đặt trên tuyến cao tốc này.
Ông Trần Văn Chuân, Phó giám đốc Ban quản lý dự án Hữu Nghị – Chi Lăng, cho biết đội ngũ kỹ sư và công nhân đang tranh thủ thời tiết khô ráo để thi công. “Từ nay đến 19/5, chúng tôi quyết tâm bứt tốc thi công, tranh thủ làm ngày, làm đêm để hoàn thành”, ông Chuân nói.
Khi hoàn thành, cao tốc cửa khẩu Hữu Nghị – Chi Lăng sẽ kết nối với các tuyến cao tốc Đồng Đăng – Trà Lĩnh và Bắc Giang – Lạng Sơn, giúp giảm thiểu tai nạn, ách tắc xảy ra tại quốc lộ 1, tạo hành lang giao thông chiến lược kết nối khu vực Đông Bắc, phục vụ lưu thông hàng hóa qua biên giới Việt – Trung, thúc đẩy phát triển kinh tế vùng biên mậu.
Tại chuyến kiểm tra thực địa ngày 6/5, Bộ trưởng Xây dựng Trần Hồng Minh đề nghị doanh nghiệp dự án cùng các nhà thầu sớm đưa phân đoạn này vào khai thác, phục vụ người dân đi lại dịp 19/5.
Khi hoàn thành, cao tốc cửa khẩu Hữu Nghị – Chi Lăng sẽ kết nối với các tuyến cao tốc Đồng Đăng – Trà Lĩnh và Bắc Giang – Lạng Sơn, giúp giảm thiểu tai nạn, ách tắc xảy ra tại quốc lộ 1, tạo hành lang giao thông chiến lược kết nối khu vực Đông Bắc, phục vụ lưu thông hàng hóa qua biên giới Việt – Trung, thúc đẩy phát triển kinh tế vùng biên mậu.
Tại chuyến kiểm tra thực địa ngày 6/5, Bộ trưởng Xây dựng Trần Hồng Minh đề nghị doanh nghiệp dự án cùng các nhà thầu sớm đưa phân đoạn này vào khai thác, phục vụ người dân đi lại dịp 19/5.
Đoạn cao tốc Hữu Nghị – Chi Lăng dài 27,5 km sắp được khai thác. Đoạn này từng được khai thác tạm trong dịp Tết Bính Ngọ để giảm tải cho quốc lộ 1.
