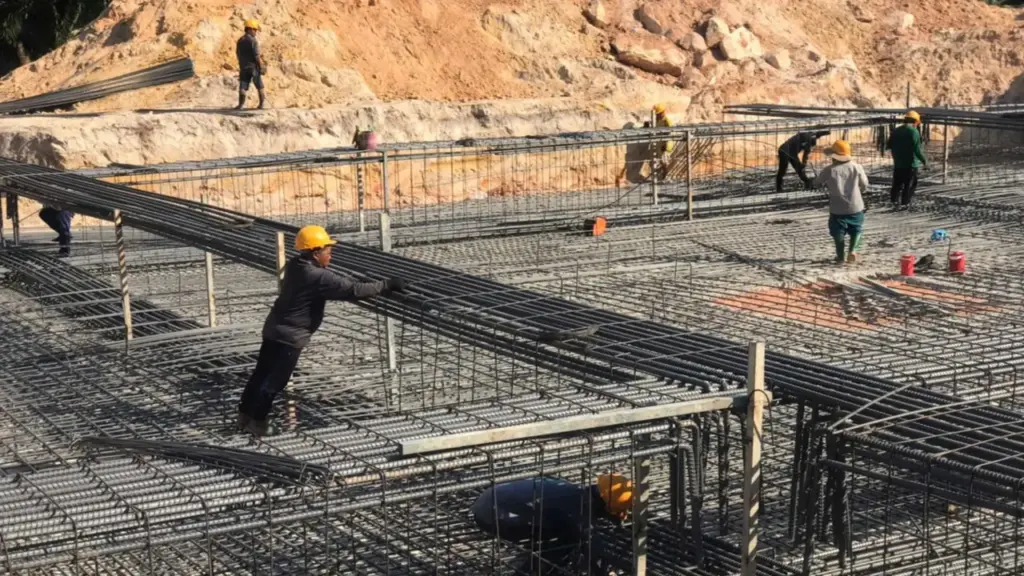

UBND tỉnh An Giang cho biết tỉnh vừa có báo cáo về tình hình triển khai một số dự án lưới điện trên địa bàn đặc khu Phú Quốc.
Theo đó tính đến 30-3-2026, công trình đường dây 110kV Phú Quốc – Nam Phú Quốc có tổng chiều dài hơn 19km (với 79 vị trí trụ) và diện tích thu hồi đất công trình này hơn 37.700m2. Địa phương đã bàn giao mặt bằng được 70/79 trụ.
Dự án đường dây 110kV Phú Quốc – Bắc Phú Quốc có chiều dài gần 20km (tổng số 75 vị trí trụ), diện tích sử dụng đất là hơn 13.000m2. Đến nay công trình này mới bàn giao được 19/75 trụ.
Còn dự án trạm biến áp 220kV Phú Quốc có diện tích sử dụng đất hơn 49.500m2. Địa phương đã hoàn thành bàn giao mặt bằng được 4,6ha rừng và hoàn thành phương án hỗ trợ đất 12 hộ dân bị ảnh hưởng…
Bên cạnh kết quả đạt được, các dự án trên còn gặp một số khó khăn như tuyến đường dây khá dài, ảnh hưởng nhiều đến tổ chức và hộ dân; công việc đo đạc, khảo sát thực địa lớn trong khi lực lượng thực hiện giải phóng mặt bằng còn hạn chế.
Một số hộ dân chưa đồng thuận giao đất. Đồng thời địa phương rà soát chỉnh lý, cập nhật biến động đất đai chưa kịp thời nên phát sinh nhiều vướng mắc.
Từ đó lãnh đạo tỉnh An Giang đề nghị Chính phủ xem xét cho áp dụng cơ chế đặc thù về việc giao nhiệm vụ chuẩn bị các điều kiện thực hiện một số biện pháp để triển khai nhanh dự án phục vụ Diễn đàn Hợp tác kinh tế châu Á – Thái Bình Dương năm 2027 (APEC 2027).
Tỉnh cam kết với Chính phủ đảm bảo tiến độ giải phóng mặt bằng theo thời hạn và xử lý tình trạng vướng mắc. Địa phương phối hợp với ngành điện và đơn vị liên quan để hoàn thành các dự án đúng tiến độ phục vụ cấp điện trên đảo và đón APEC 2027.

Lúc 15h30, lượng xe bắt đầu tăng cao trên đường Vành đai 3 - cửa ngõ phía nam và tây Hà Nội, gây ùn ứ kéo dài khoảng 5 km. Nghiêm trọng nhất là đoạn từ bến xe Mỹ Đình đến hầm chui Lê Văn Lương.
Do trùng cuối tuần, dịp 30/4–1/5 năm nay nghỉ 4 ngày (30/4–3/5). Trước đó, kỳ nghỉ Giỗ Tổ kéo dài 3 ngày (25–27/4), nhiều người đã về quê, du lịch.
Lúc 15h30, lượng xe bắt đầu tăng cao trên đường Vành đai 3 - cửa ngõ phía nam và tây Hà Nội, gây ùn ứ kéo dài khoảng 5 km. Nghiêm trọng nhất là đoạn từ bến xe Mỹ Đình đến hầm chui Lê Văn Lương.
Do trùng cuối tuần, dịp 30/4–1/5 năm nay nghỉ 4 ngày (30/4–3/5). Trước đó, kỳ nghỉ Giỗ Tổ kéo dài 3 ngày (25–27/4), nhiều người đã về quê, du lịch.
Trên đường Ngọc Hồi dẫn vào quốc lộ 1A, dòng phương tiện dồn về chật cứng ở cả hai chiều đoạn qua phường Yên Sở.
Trên đường Ngọc Hồi dẫn vào quốc lộ 1A, dòng phương tiện dồn về chật cứng ở cả hai chiều đoạn qua phường Yên Sở.
Trên đường Ngọc Hồi dẫn vào quốc lộ 1A, dòng phương tiện dồn về chật cứng ở cả hai chiều đoạn qua phường Yên Sở.
Người dân mang đồ đạc lỉnh kỉnh, chờ thoát khỏi dòng xe kẹt trên đường Ngọc Hồi.
Người dân mang đồ đạc lỉnh kỉnh, chờ thoát khỏi dòng xe kẹt trên đường Ngọc Hồi.
Đường Nguyễn Chí Thanh và Trần Duy Hưng hướng đi đại lộ Thăng Long và Vành đai 3 cũng đông xe từ chiều nay.
Đường Nguyễn Chí Thanh và Trần Duy Hưng hướng đi đại lộ Thăng Long và Vành đai 3 cũng đông xe từ chiều nay.
Tại cao tốc Pháp Vân - Cầu Giẽ - cửa ngõ phía nam Thủ đô lúc 16h45, hướng vào nội đô ùn tắc kéo dài gần 2 km do lượng xe tăng.
Tại cao tốc Pháp Vân - Cầu Giẽ - cửa ngõ phía nam Thủ đô lúc 16h45, hướng vào nội đô ùn tắc kéo dài gần 2 km do lượng xe tăng.
Từ 16h, lượng xe khách, ôtô giường nằm đổ về bến xe miền Tây (TP HCM) để đưa người dân thành phố về quê nghỉ lễ tăng đột biến. Trước cổng vào bến trên đường Kinh Dương Vương dòng xe ùn tắc khoảng 2 km.
Từ 16h, lượng xe khách, ôtô giường nằm đổ về bến xe miền Tây (TP HCM) để đưa người dân thành phố về quê nghỉ lễ tăng đột biến. Trước cổng vào bến trên đường Kinh Dương Vương dòng xe ùn tắc khoảng 2 km.
Xe máy phải chen chúc giữa khoảng trống các ôtô hoặc chạy lên vỉa hè để di chuyển. Trong khi, cảnh sát phải bố trí lực lượng trước lối vào bến xe để điều tiết giao thông.
Xe máy phải chen chúc giữa khoảng trống các ôtô hoặc chạy lên vỉa hè để di chuyển. Trong khi, cảnh sát phải bố trí lực lượng trước lối vào bến xe để điều tiết giao thông.
Xe máy phải chen chúc giữa khoảng trống các ôtô hoặc chạy lên vỉa hè để di chuyển. Trong khi, cảnh sát phải bố trí lực lượng trước lối vào bến xe để điều tiết giao thông.
Xe khách đổ về bến xe đông cùng lúc giờ tan làm của người dân nên tuyến đường Kinh Dương Vương, phía trước bến xe miền Tây đã xảy ra ùn tắc.
Xe khách đổ về bến xe đông cùng lúc giờ tan làm của người dân nên tuyến đường Kinh Dương Vương, phía trước bến xe miền Tây đã xảy ra ùn tắc.
Ùn tắc cũng khiến nhiều chuyến xe bị trễ giờ. Bên trong nhà chờ, nhiều người nôn nóng khi bị trễ chuyến 30 phút.
Ùn tắc cũng khiến nhiều chuyến xe bị trễ giờ. Bên trong nhà chờ, nhiều người nôn nóng khi bị trễ chuyến 30 phút.
Ùn tắc cũng khiến nhiều chuyến xe bị trễ giờ. Bên trong nhà chờ, nhiều người nôn nóng khi bị trễ chuyến 30 phút.
Anh Sơn cùng con trai đứng chờ bên cạnh xe khách để về Vị Thanh (Hậu Giang cũ). Anh cho biết mua vé 16h khởi hành nhưng đã trễ đến 40 phút.
"Hôm nay tôi tranh thủ đi làm về sớm, đặt vé tránh giờ cao điểm nhưng vẫn phải chờ đợi lâu", anh nói.
Anh Sơn cùng con trai đứng chờ bên cạnh xe khách để về Vị Thanh (Hậu Giang cũ). Anh cho biết mua vé 16h khởi hành nhưng đã trễ đến 40 phút.
"Hôm nay tôi tranh thủ đi làm về sớm, đặt vé tránh giờ cao điểm nhưng vẫn phải chờ đợi lâu", anh nói.
Trên quốc lộ 1, đoạn từ nút giao Võ Văn Kiệt, phường An Lạc, hướng về Tây Ninh dòng ôtô xếp hàng dài di chuyển chậm.
Trên quốc lộ 1, đoạn từ nút giao Võ Văn Kiệt, phường An Lạc, hướng về Tây Ninh dòng ôtô xếp hàng dài di chuyển chậm.
Cách đó khoảng 15 km, đường Phan Đình Giót - Trường Sơn dẫn vào sân bay Tân Sơn Nhất cũng xảy ra ùn ứ do lượng lớn khách đổ về sân bay.
Cách đó khoảng 15 km, đường Phan Đình Giót - Trường Sơn dẫn vào sân bay Tân Sơn Nhất cũng xảy ra ùn ứ do lượng lớn khách đổ về sân bay.
Tin Gốc: Vnexpress

1. Những con đường nhỏ và lở lói. Những dãy nhà mái tôn tường gỗ, từng là các khu gia binh của quân đội VNCH giờ được sử dụng làm khu tập thể cho cán bộ công nhân viên. Dân thì ở trong những ngôi nhà thưng ván, xung quanh là đất đỏ...
Thời khó khăn, chỗ nào có đất là cuốc lên trồng khoai lang và su su. Là nói mùa mưa, còn mùa khô thì chịu. Nước không có, không cây gì sống nổi. Cả chục năm sau đấy, khi tôi đã có gia đình thì trong cái bếp phía sau của phòng tập thể, chỗ quan trọng nhất là... 2 cái thùng phuy đựng nước. Ông bố vợ làm giám đốc chi nhánh điện huyện Ayun Pa (cũ), cách Pleiku 80 km, thi thoảng chở lên cho gia đình con gái bao gạo kèm cái thùng phuy đựng dầu chạy máy điện. Dùng hắc ín quét kỹ trong ngoài rồi chứa nước. Hồi ấy nhà nào có 2 cái thùng phuy như thế giống như có... ô tô bây giờ. Lại còn khen: thùng phuy quét hắc ín nước trong và ngọt, hơn hẳn thùng phuy quét xi măng...
Dân Pleiku khi ấy, không tính cán bộ công nhân viên, có 2 loại chính, một là buôn bán, mà xịn nhất là mấy cửa hàng vàng, đa phần gốc gác từ làng Kế Môn, Huế, lên từ khoảng những năm 1950, mấy hiệu thuốc tây, mấy quán phở, còn lại là dân lao động.
Tôi nhớ hồi ấy, sau mỗi cái xe đạp lạch xạch thường cột cái cuốc, con dao... là công cụ làm rẫy. Mỗi buổi sáng hàng đoàn xe đạp như thế tiến ra ngoại ô, đa phần là phụ nữ. Nam giới chủ yếu đi dò phế liệu. Cả cái sân bay Cù Hanh to uỳnh thế, bao nhiêu căn cứ chiến tranh từng lừng lững thế, vào tay họ, món nào ra món ấy hết. Những tấm ghi lỗ lát làm đường băng và cả đường cho ô tô chạy, những cây sắt 3 cạnh để làm cọc rào thép gai, và những cuộn thép gai được cuộn rất khéo... là sản phẩm của họ mỗi chiều, là nguồn thu nhập chính của rất nhiều gia đình. Làm ăn lớn hơn, nhiều người rủ nhau vào rừng sâu, lên tận Sa Thầy, Đăk Tô tìm xác máy bay, xe tăng, và thẻ bài của lính Mỹ.
Đấy là phố, còn mươi cây số ra ngoại ô là tới các làng bà con bản địa Tây nguyên, nơi mưa kéo dài cả tháng trời, nước cuồn cuộn đỏ…
Nói Gia Lai có đặc sản cà phê nhưng quả là bà con Jrai, Bahnar hồi ấy không uống cà phê, và cũng rất ít người trồng. Người Ê Đê ở Đắk Lắk trồng nhiều hơn. Cà phê là món của người Kinh, người ở phố. Dưới nông thôn không có, kể cả những ngôi làng nổi tiếng như làng S'tơ, tức làng Kông Hoa trong Đất nước đứng lên, nơi mà ngay sau chiến tranh, nhà nước đầu tư rất lớn để xây dựng một xã kiểu mẫu. Máy cày, máy bơm đưa vào, đưa người Kinh và người Tày phía bắc vào sống cùng.
Ngã ba Phù Đổng - Gia Lai trước đây và hiện nay
ẢNH: HUY TỊNH
Ra khỏi Pleiku 5 km là miên man đất đỏ chói chang, dã quỳ vàng rờm rợp. Vậy nên theo tôi, công trình vĩ đại nhất đối với Tây nguyên khi ấy là các hồ thủy lợi. Bên Đắk Lắk còn đắp đập cái hồ thủy lợi rất lớn bằng chính đất bazan nữa, mà tới giờ, nghe nói vẫn còn tác dụng. Gia Lai thì có hồ Ayun Hạ được thiết kế để tưới cho 13.500 ha, một sự đổi đời không ngờ, một tầm nhìn hết sức đúng đắn.
Và sau đấy là một loạt những hồ thủy lợi khác, đưa văn minh nương rẫy truyền thống hòa nhập với văn minh lúa nước của người Kinh.
2. Sự giao thoa kinh tế kéo theo sự giao thoa văn hóa, tạo nên ở Gia Lai một vùng văn hóa độc đáo. Ấy là nói khi chưa nhập tỉnh, giờ thành tỉnh Gia Lai mới, một sự giao thoa văn hóa hết sức thú vị đang, đã và sẽ diễn ra, trong đó, năm 2026 này là năm du lịch quốc gia do tỉnh Gia Lai đăng cai với slogan "Đại ngàn chạm biển xanh".
Và tới lúc ấy, những cao su, cà phê, tiêu, chanh dây..., các loại cây quả có giá trị kinh tế cao sẽ còn dư địa phát triển mạnh nữa.
Theo thống kê tôi vừa có thì diện tích cà phê năm 2025 của tỉnh Gia Lai đạt khoảng 108.389 ha, sản lượng ước đạt 340.612 tấn. Trong đó, diện tích cà phê sản xuất theo tiêu chuẩn nông nghiệp tốt, nông nghiệp hữu cơ có chứng nhận là 56.691,04 ha. Vùng nguyên liệu cà phê cung cấp nguyên liệu chủ yếu cho 3 nhà máy chế biến cà phê trên địa bàn tỉnh, với tổng công suất 157.000 tấn/năm.
Diện tích chanh dây năm 2025 đạt khoảng 5.650 ha, sản lượng ước đạt 213.150 tấn. Trong đó, diện tích chanh dây sản xuất theo tiêu chuẩn nông nghiệp tốt, có chứng nhận VietGAP là hơn 1.153 ha. Chanh dây đã được cấp 48 mã số vùng trồng xuất khẩu/1.153 ha và 6 mã số cơ sở đóng gói chanh dây xuất khẩu, với tổng công suất 365 tấn quả tươi/ngày.
Diện tích rầu riêng năm 2025 đạt khoảng 9.262 ha, sản lượng ước đạt 57.725 tấn. Trong đó, diện tích sầu riêng sản xuất theo tiêu chuẩn nông nghiệp tốt, có chứng nhận GlobalGAP hơn 1.081 ha, tiêu chuẩn VietGAP hơn 741 ha...
Dẫu còn điều này điều kia chưa tương xứng, chưa như kỳ vọng, nhưng khi tỉnh xác định lấy du lịch là một trong 5 trụ cột phát triển kinh tế thì yếu tố bản sắc văn hóa dân tộc trở thành điểm nhấn quan trọng. Lâu nay ai cũng bảo phải giữ gìn, tôn trọng rồi khai thác, nhưng làm như thế nào thì vẫn mỗi nơi mỗi phách, mỗi người mỗi kiểu. Nên có lúc phát triển nóng quá, cái khối băng bản sắc có nguy cơ bị vỡ, cần có sự can thiệp kịp thời của nhà nước. Sự kiện tỉnh Gia Lai quyết định phá bỏ cái công trình bê tông gần chục tỉ đồng án ngữ mặt chính của núi lửa Chư Đang Ya, trả lại mặt bằng, giữ nguyên hiện trạng ngay trước tết năm rồi là một ví dụ.
3. Tôi rất quý cô bé Uyên Nie, người Ê Đê (Đắk Lắk), học Trường ĐH Văn hóa Nghệ thuật quân đội, lấy một anh bác sĩ người Jrai ở làng Kép, Ia Mơ Nông, Chư Păh cũ. Thay vì bắt chồng phải về nhà vợ theo phong tục, thì Uyên về quê chồng, và trở thành thủ lĩnh du lịch của làng, biến làng Kép thành một mô hình du lịch cộng đồng.
Đây là một sự đổi đời rất lớn, vì chúng ta biết người Tây nguyên bản địa chủ yếu đang sống với phương thức tự cung tự cấp, không có chợ, cần gì thì trao đổi hàng lấy hàng trong làng. Thế mà giờ, biến ngay ngôi làng mình, lối sống thường ngày của mình, công việc hằng ngày của mình... thành sản phẩm để thu hút du khách.
Trở lại chuyện cà phê trên đất này. Quả là tôi đã từng rất ngạc nhiên khi hồi mới lên Tây nguyên mà chả thấy cây cà phê đâu, hay chính xác là rất ít. Các quán cà phê cũng không nhiều như từng hình dung. Nhớ quán chúng tôi hay "ngồi đồng" mỗi sáng chủ nhật hồi ấy là cà phê Kim Liên của ông Giáp, một người đàn ông lịch thiệp di cư. Giờ mới đây nhất, trong hội nghị kêu gọi đầu tư do tỉnh Gia Lai tổ chức, ông Thái Như Hiệp, Chủ tịch kiêm Tổng giám đốc Công ty TNHH Vĩnh Hiệp, Gia Lai - một trong những doanh nghiệp dẫn đầu về xuất khẩu cà phê, thuộc Top 500 doanh nghiệp lớn nhất Việt Nam - đã trình bày hệ sinh thái chiến lược cho ngành cà phê thông qua 5 dự án trọng điểm với tổng vốn đầu tư hơn 710 triệu USD, tương đương khoảng 18.000 tỉ đồng.
Từ một cơ sở gia đình, Vĩnh Hiệp đã trở thành nhà xuất khẩu cà phê hàng đầu Việt Nam, hiện diện tại hơn 60 thị trường, đóng góp hơn 769 triệu USD trong niên vụ 2024 - 2025, chiếm 9,3% kim ngạch xuất khẩu cà phê của cả nước.
Ông Hiệp là người đưa ra thông điệp: "Việt Nam không chỉ xuất khẩu cà phê; chúng tôi muốn chia sẻ giá trị, bản sắc và tinh thần sáng tạo của người nông dân Việt Nam với thế giới".
Và tôi, người có tròn 45 năm ở đất này, được coi là người Pleiku, trở thành một phần ký ức ở đây, nhiều khi đi lại những con đường cũ đã ngỡ ngàng trước những đổi thay...
Tin Gốc: Thanh Niên

Ngày 19/5, lãnh đạo Bộ Văn hóa, Thể thao và Du lịch cho biết các cơ quan liên quan đang hoàn thiện phương án chuyển giao Khu liên hợp thể thao quốc gia Mỹ Đình về Bộ Quốc phòng quản lý. Sau khi thống nhất đề án, hai bộ sẽ quyết định cụ thể lộ trình tiếp nhận.
Trước đó, trung tướng Lê Văn Hướng, Phó tổng tham mưu trưởng Quân đội nhân dân Việt Nam đã chủ trì cuộc họp với các cơ quan chức năng về công tác chuẩn bị tiếp nhận Khu liên hợp thể thao quốc gia Mỹ Đình.
Theo chỉ đạo của tướng Hướng, Bộ Quốc phòng sẽ thành lập ban chỉ đạo và tổ công tác để khảo sát, đánh giá toàn diện hiện trạng khu liên hợp, đồng thời xây dựng đề án tiếp nhận và phương án tổ chức hoạt động sau chuyển giao. Các đơn vị liên quan được giao rà soát hồ sơ, khảo sát thực tế, tổng hợp báo cáo và đề xuất phương án xử lý theo nhiệm vụ được phân công.
Trước đó 4 ngày, Phó thủ tướng Phạm Thị Thanh Trà đã làm việc với các bộ, ngành về phương án chuyển giao quản lý Khu liên hợp thể thao quốc gia Mỹ Đình. Phó thủ tướng đánh giá sau 25 năm hoạt động, khu liên hợp đã đóng góp quan trọng cho các nhiệm vụ chính trị, văn hóa, thể thao của đất nước, song cũng phát sinh nhiều tồn đọng, khó khăn trong quản lý và vận hành.
Phó thủ tướng nhấn mạnh việc chuyển giao là cần thiết nhằm nâng cao hiệu quả khai thác, nhưng phải được nghiên cứu kỹ lưỡng, bảo đảm đầy đủ cơ sở chính trị, pháp lý và thực tiễn. Việc này cần đặt trong tổng thể quy hoạch phát triển thể dục thể thao quốc gia và quy hoạch Hà Nội tầm nhìn 100 năm; tính toán đồng bộ với các dự án lớn như khu liên hợp thể thao phía bắc sông Hồng và khu đô thị thể thao Olympic.
Việc tiếp nhận phải thực hiện theo nguyên trạng, gồm tổ chức bộ máy, nhân sự, tài sản, cơ sở hạ tầng và các dự án chuyển tiếp. Phó thủ tướng lưu ý không chuyển giao khi các vấn đề pháp lý, tài chính, đất đai và tài sản chưa được làm rõ.
Chính phủ giao Bộ Văn hóa, Thể thao và Du lịch nhanh chóng hoàn thiện báo cáo tổng thể, làm rõ cơ sở pháp lý, thực tiễn và trách nhiệm xử lý các tồn đọng hiện nay. Trong thời gian chờ chuyển giao, mọi hoạt động tại Khu liên hợp thể thao quốc gia Mỹ Đình phải được duy trì bình thường, không để gián đoạn hay trì trệ.
Khu liên hợp thể thao quốc gia Mỹ Đình được khởi công quý 1/2002 và khánh thành tháng 9/2003 với hai hạng mục chính là sân vận động Mỹ Đình và Cung thể thao dưới nước, tổng vốn đầu tư khoảng 53 triệu USD.
Theo kết luận của Thanh tra Chính phủ và Kiểm toán Nhà nước, khu liên hợp có dấu hiệu vi phạm nguyên tắc quản lý, sử dụng tài chính công và tài sản công, gây thất thoát tài sản Nhà nước.
Tin Gốc: Vnexpress
